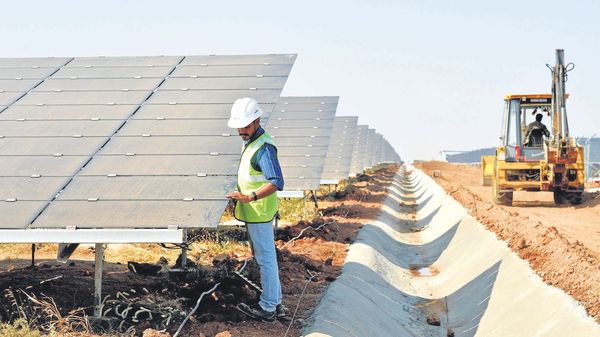

冠状病毒给太阳能项目蒙上阴影

新德里:知情人士说,印度的电力项目开发商计划从中国采购太阳能组件,由于冠状病毒爆发导致供应中断,因此计划在项目完工期限之前宣布不可抗力。

知情人士说,中国供应商已经向印度开发商发出警告,称由于疫情而导致生产,质量检查和部件运输延误。组件占太阳能项目总成本的近60%。援引不可抗力条款,开发人员可以援引不可预见的事件(在这种情况下为流感流行)的中断来证明延迟。

Fortum India Pvt。Ltd.董事总经理Sanjay Aggarwal说:“这是不可抗拒的不可抗力事件,应公平地将救济范围扩大到开发商。由于GST的保障义务监管不力,他们已经承受了压力。问题,最重要的是,如果由于时间表的延误而无法兑现骆驼的银行担保,那么这个问题很可能是打破骆驼背上的稻草。”

Fortum印度公司正在该国建设几个大型清洁能源项目,由芬兰国有控股公司Fortum OYJ拥有,该公司是欧洲和俄罗斯最大的核能和水力发电站之一。

中国公司在印度太阳能组件市场上占据主导地位,鉴于其具有竞争力的价格,该公司供应印度所用太阳能电池和组件的80%。开发人员签署的购电协议规定了严格的调试期限,否则将导致罚款和兑现银行担保。病毒恐慌和拟议对太阳能组件进口征收关税,有可能提高开发商的成本,并可能影响印度的太阳能发展轨迹。

桑贾伊·阿格瓦尔(Sanjay Aggarwal)表示:“有旅行顾问发布,供应链中断,认证中途,可能会延迟,还有许多此类相互关联的问题。情况仍然不稳定,没有人能看到正常情况并回到’业务’。尽管人们可以就影响的程度及其持续时间进行辩论,但事实是冠状病毒是现实,它将影响时间表。”

向印度供应产品的中国太阳能组件制造商包括天合光能有限公司,晶科太阳能有限公司,JA Solar Holdings,ET Solar,正泰太阳能有限公司和GCL-Poly Energy Holdings Ltd.。太阳能开发商担心及时交付组件以调试其太阳能公园和屋顶项目。

Hero Future Energies Pvt。Ltd.首席执行官Sunil Jain说:“随着中国延长其年度假期,太阳能电池板和逆变器的制造和发货将对印度项目产生影响。因此,整个价值链都受到了影响。我认为政府应将此视为不可抗力的条件,并提供必要的扩展。最重要的是,开发商将不得不应对预算中宣布的关税影响。”

Amplus Energy Solutions的创始人兼首席执行官Sanjeev Aggarwal表示:“在中国的供应商告诉我们,由于冠状病毒的情况,生产,质量检查和物流出现意外延误。”马来西亚国营石油公司天然气公司,Petroliam Nasional Bhd或马来西亚国家石油公司拥有Amplus,后者是印度最大的屋顶太阳能生产商之一。

最新发展是在印度的太阳能领域陷入困境之际的,这是因为向发电商和银行支付的款项不断增加,对向可再生能源开发商贷款的担忧。全球投资者也对安得拉邦政府重新考虑可再生能源合同的决定以及欧盟预算批准提高对绿色能源设备(例如太阳能电池和组件)的进口关税的扶持机制表示反对。

话题
冠状病毒太阳能计划

        相关故事

在马来西亚吉隆坡的一家医院中,护士在冠状病毒筛查程序中检查访客的体温(AP)

冠状病毒更新:即将停止治疗,过去24小时内发生了巨大变化

阅读14分钟。 2020年2月5日

作为太阳能模块制造商,天合光能跻身印度电力开发商的前五名供应商之列。 (彭博)

中国组件制造商天合光能寻求合作以资助陷入困境的太阳能项目

2分钟阅读。 2019年11月18日




Total
0
Shares
相关文章
